Материалы

Исполнительная документация и как все происходит

Что такое и что делать!? 22.11.24 в 12:50 4771 просмотр 0 комментариев 0 скачиваний
Исполниловка - это документация, оформляемая в процессе производства строительно-монтажных работ согласно проекту, отражающая юридически: ответственных лиц, технологию производства, контроль качества и факт выполненных работ. Входит в состав приемо-сдаточной документации, в которую так же входит разрешительная документация, оформляемая перед началом производства работ. Это не только рабочие чертежи «как построено» или акты освидетельствования скрытых работ с журналом, это огромная туча бумажек которые устанеш оформлять, особенно если не знаешь как. Как все делается можно почитать в умной и не до конца умной литературе. Есть всего несколько книг, в которых можно найти информацию на эту тему:

- Казачек Г.А. Справочник мастера-строителя изд.3. Минск: 1955 (в разделе 5 найдете самые ранние указания, как по идее должен вестись общий журнал работ);

- Лыпный М.Д.Справочник производителя работ в строительстве изд. 2. «Будiвельник» Киев: 1978 (очень хорошая книженция, в ней найдете вторые ранние указания, как по идее должен вестись общий журнал работ);

- Штейнберг А.И. Исполнительная техническая документация в строительстве. -Л.: 1986 (библия, почти нигде не найдешь кроме как в библиотеке, у кого есть, выложите пожалуйста в нете);

- Технические указания по контролю качества СМР и ведению исполнительной документации. - ВНТО строительной индустрии, г. Ровно: 1990 (хрен его знает, что там написано, у кого есть, выложите, пожалуйста, в нете);

- Гарев В.М., Шинкевич В.А. Исполнительная техническая документация при строительстве зданий и сооружений. Справочное пособие. ЦКС. СПБ: 2005;

- Летчфорд А.Н., Шинкевич В.А. Исполнительная документация в строительстве. Справочное пособие. ЦКС. СПБ: 2008 (урезанная версия своего предшественника с учетом новых РД).

Более интересны старые книги, там есть мысли и идеи производственников на основе опыта, который не пропьешь, а новые справочники и книги касаются исполнительной только вскользь, ограничиваясь тупыми выдержками из нормативки и законов. Еще полезно почитать литературу по контролю качества, потому как в основном его отражает большая часть исполнительной.

Исполниловка не делается ради нее самой, чтобы она была, без нее не подпишут процентовку (выполнение) и не сдадут объект, и для выполния именно этих задач нужно ее и вести.

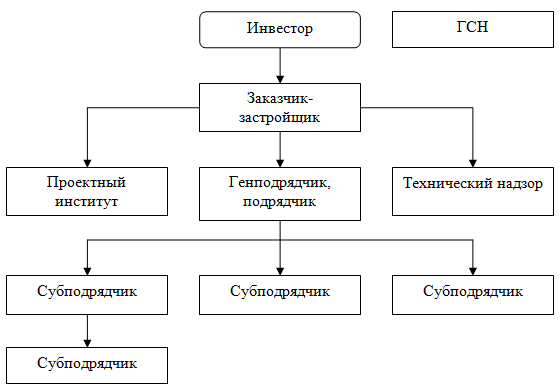

Кто делает исполниловку.

Ведется исполниловка подрядчиком и сдается заказчику. Делает именно тот, кто выполняет работы, т.е. генподрядчик не должен вести ее за своего субчика (по большей ее части, не считая ОЖР и пр., что оговорено договором). Требуют исполниловку так же ГСН на сдачу объекта, он ее проверяет и кому-то придется ее делать. Единственным инструментом для ее выуживания являются деньги. Если генподрядчик не истребовал ее со своего субчика, заплатив ему все деньги, то делать ее будет он, если заказчик не истребовал ее с генподрядчика, заплатив ему все деньги, то делать ее будет он для предъявления ГСНу. Затягивать с проверкой исполниловки так же нельзя, ежемесячно на выполнение (процентовку) заказчику нужно проверять нашу исполниловку, иначе мы настолько расслабим булки, что потом ее в нормальном виде просто не реально будет сделать, даже если сами захотим.
Делается исполниловка не то что бы бесплатно, просто деньги на ее ведение нигде отдельно не предусмотрены отдельно, потому как исполниловка это документальное отображение производства работ за которые платят деньги, т.е. деньги сидят в накладных в зарплате линейным ИТР. И в этом смысле будет дибильной наивностью рассчитывать на деньги по ее ведению и сдаче, когда одна организация работала, а другая за нее собирается все оформлять. Если бы сейчас в соответствии с требованиями нормативки и законов кто-то посчитал и выявил, сколько в процентах из накладных расходов должно уходить на ведение и сдачу исполниловки, то да, эту бы сумму можно было как-то контролировать, придерживать и планировать зарплату на отдельных специалистов. Но это настолько дибильная идея, которая идет в разрез всей задумке, как строительства, структуры управления с должностными функциями, так и контроля. Так что на такое никто и никогда не пойдет и отдуваться бесплатно будут те же инженера ПТО за производителей работ.

Значит, на объекте все делается примерно так:

1. Перед началом производства оформляется разрешительная документация дающая право выполнения работ;
2. Потом ведется исполнительная производственная документация;
3. Каждый месяц исполниловкой мы подтверждаем свои работы на выполнение (процентовку);
4. Потом наступает сдача, назначается рабочая комиссия, она после технадзора проверяет всю нашу документацию вместе с разрешительной, выдает замечания, в течение 2-х дней мы их устраняем и передаем, нам подписывают справку об отсутствии замечаний и через десять дней осуществляется приемка объекта, мы бухаем и едем домой.

Но обычно все происходит не так коротко и красиво…

Чтобы оставлять комментарии, необходимо войти или зарегистрироваться
