1. Разрешительная документация, включая ППР; 2. Исполнительная документация.

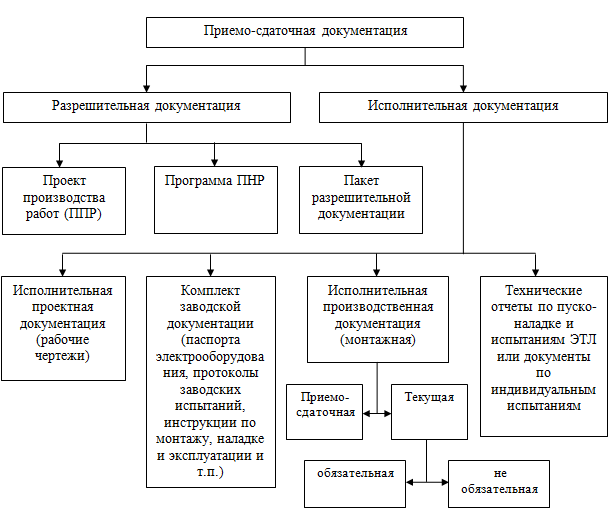

Вся структура приемо-сдаточной документации субподрядной организации по спецмонтажным работам будет выглядеть так:
Если организация ведет только лишь монтаж, то естественно программу ПНР она не делает и технические отчеты ЭТЛ так же.
В общестрое тех.документации заводов-изготовителей на оборудование не будет, отчетов ЭТЛ не будет, будет только хуева туча актов ОСР и промежуточной приемки ответственных конструкций со схемами, а так же результаты испытаний строительной лаборатории которые сидят в монтаже. В технологии совсем по-другому, будет оборудование, документация по сварке, изоляции и испытаниям. В общем если виды работ разные, то и состав ПСД меняется соответственно и не должен быть все одинаково во всех случаях.
